Bautagebuch

Nach über 50 Jahren bekam unser wunderschön am Bodenseeufer gelegener Sportplatz im Jahr 2025 ein umfassendes Update. Von der Tartanbahn bis zum Rasenfeld mit integrierter Bewässerungsanlage – alles wurde neu gedacht und modern umgesetzt, damit unsere Schüler künftig beste Bedingungen für den Sportunterricht und die Abiturprüfungen vorfinden.

Von der ersten Baggerschaufel bis zur feierlichen Einweihung im September 2025 dokumentieren wir hier den Fortschritt – mit Bildern, Infos und kleinen Einblicken hinter die Kulissen.

15. September 2025

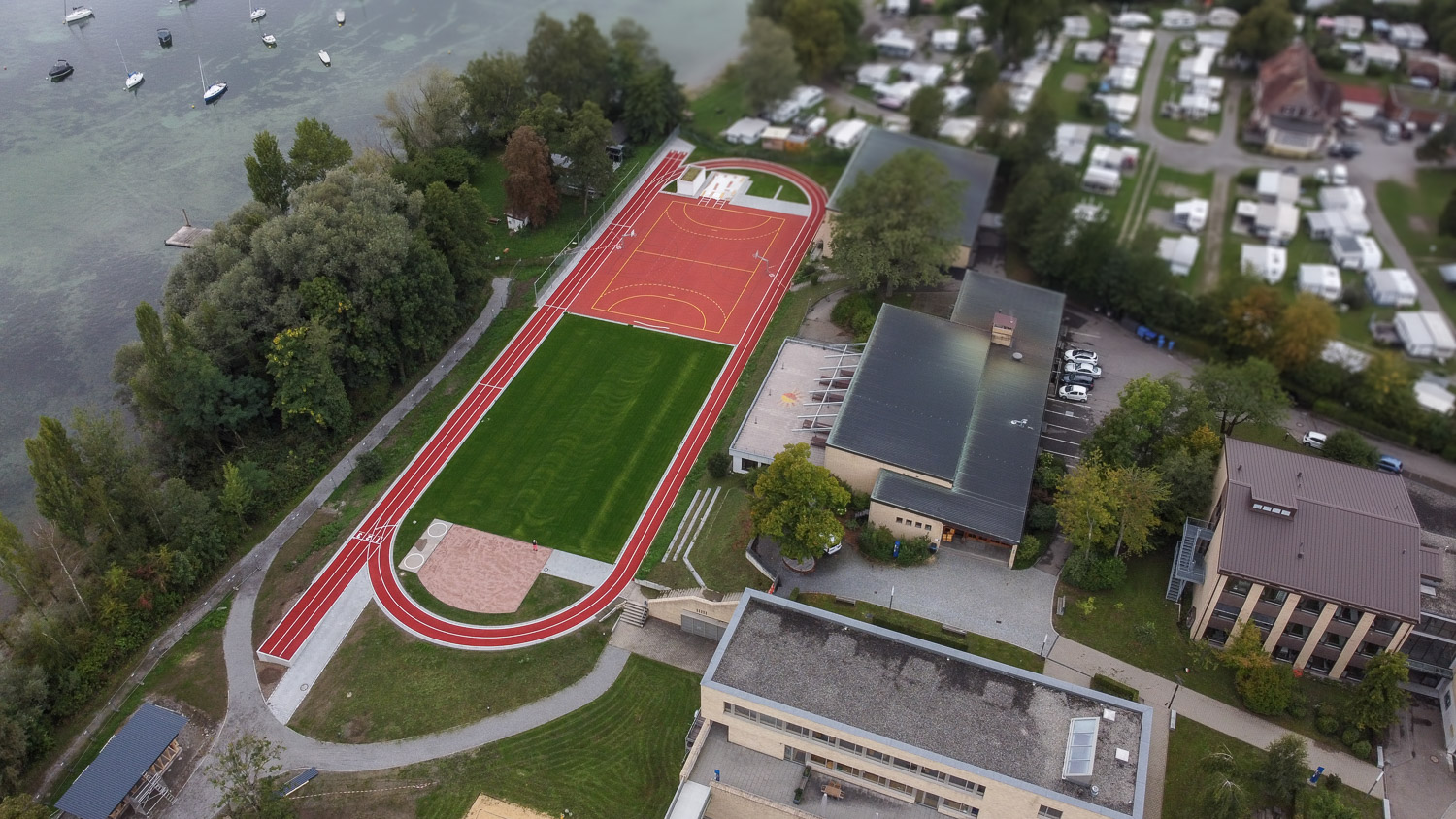

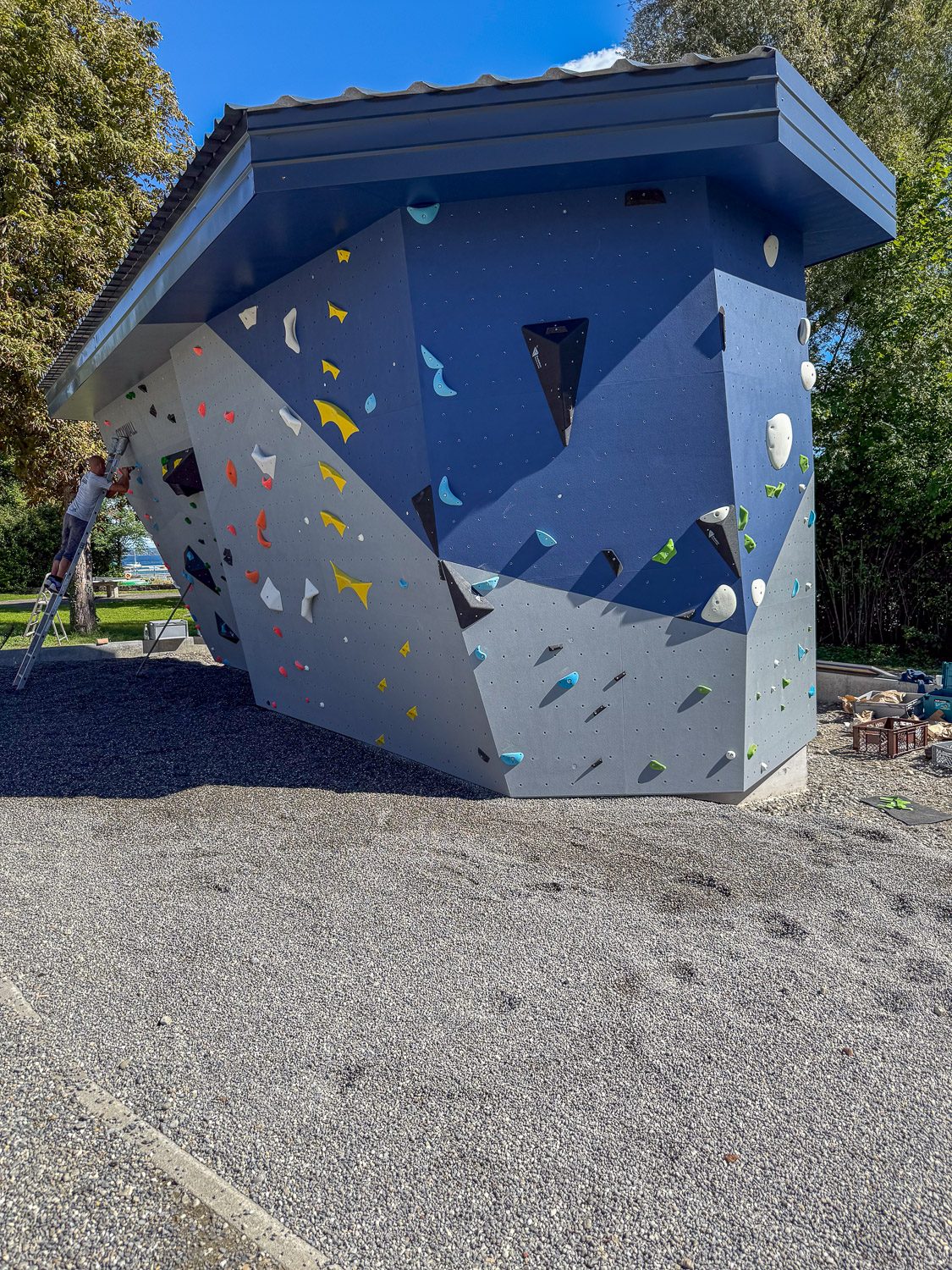

Pünktlich zum Schulstart am Montag, den 15. September ist der Sportplatz so gut wie vollständig einsatzfähig und die ersten Schulklassen starten mit dem Sportunterricht. Am Boulderblock legen unsere Lehrkräfte bei der Montage der Klettergriffe noch selbst Hand an und die Hausmeister arbeiteten über 50 Tonnen (!) Fallschutz-Kies ein. Nun ist alles bereit für die Eröffnungsfeier am Mittwoch.

01. September 2025

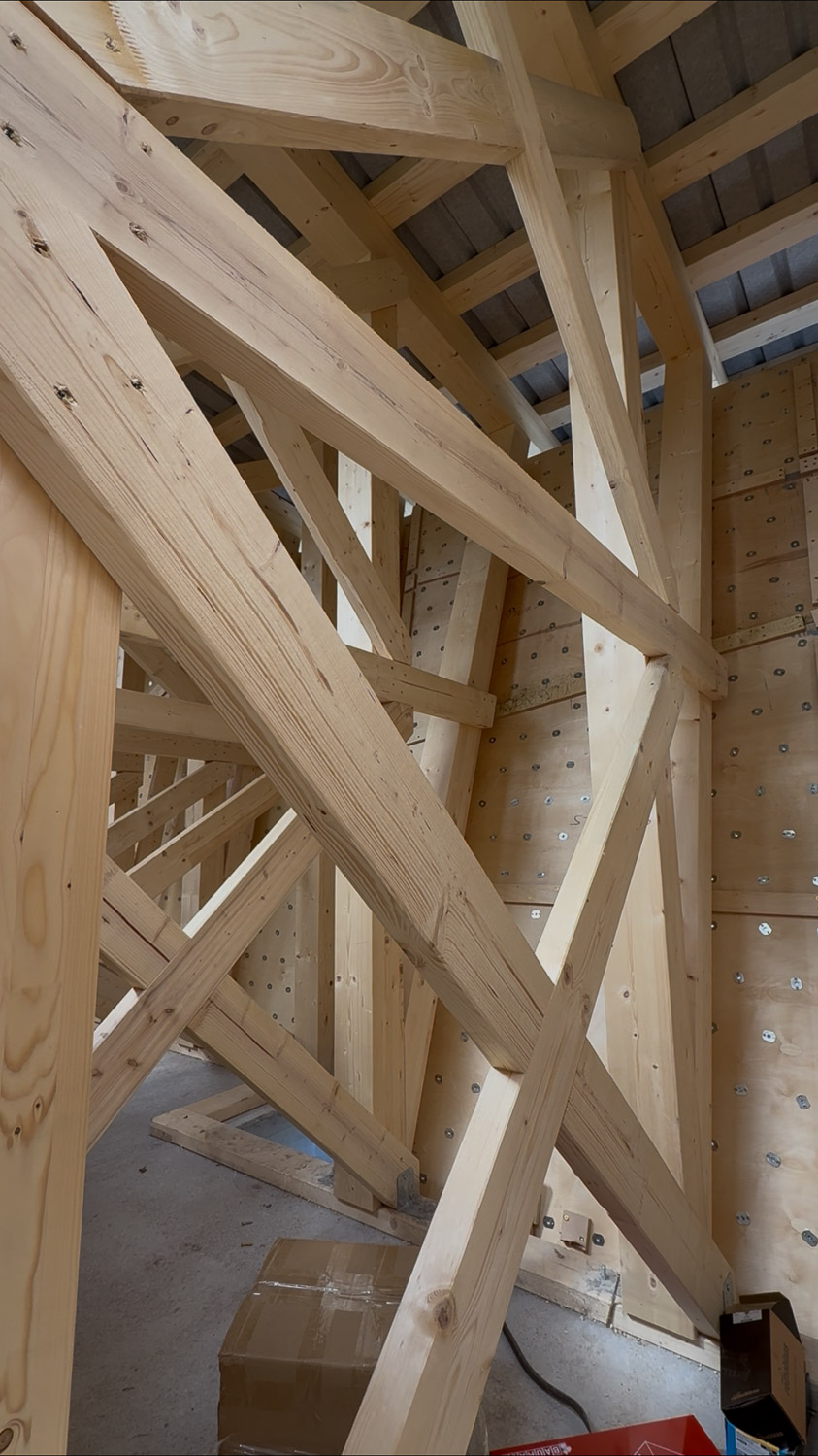

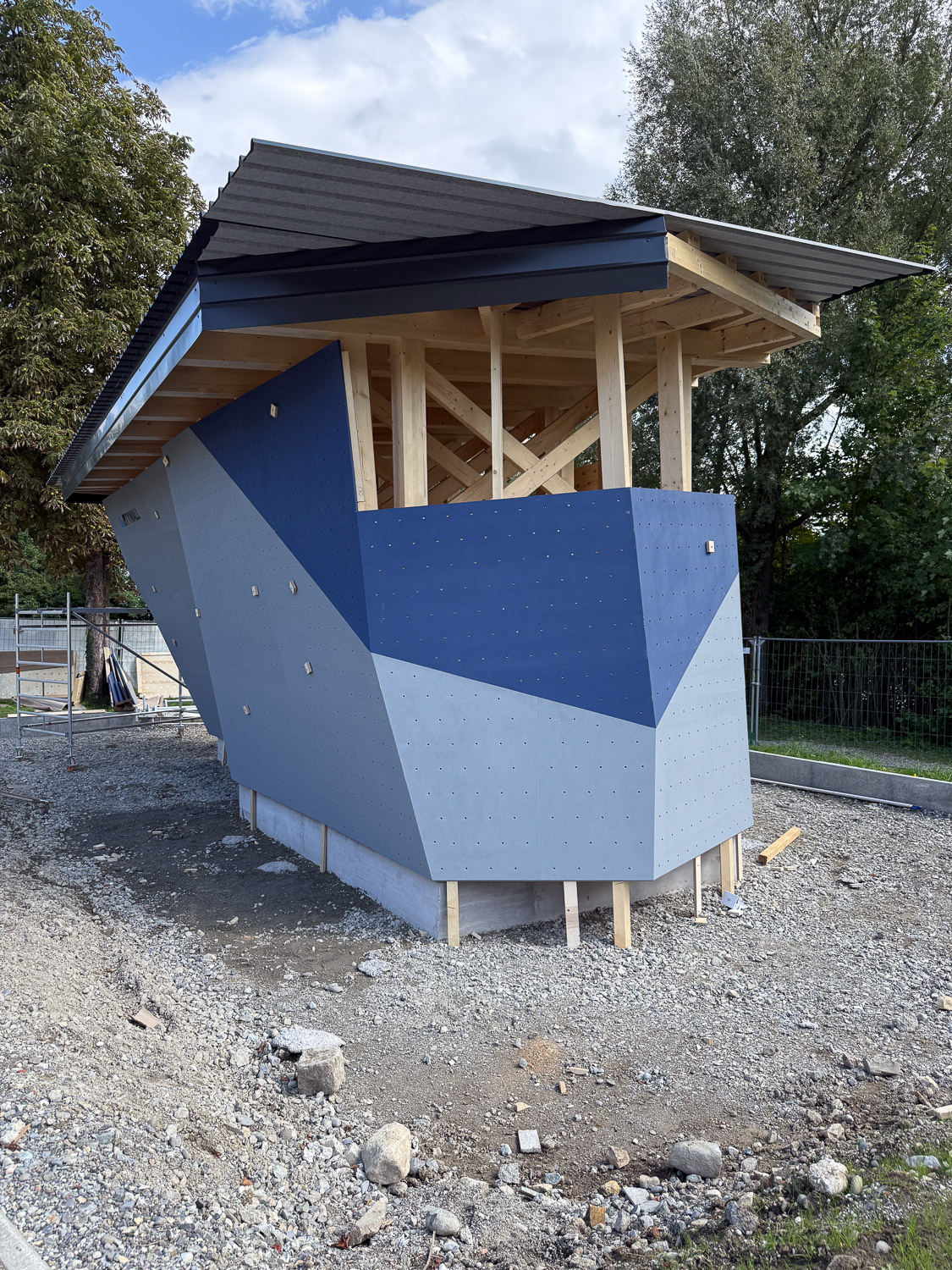

Ohne Fundament kein Boulderblock. Deshalb wurde es Ende August nochmals richtig spannend, als wir einen neuen Fundamentbauer suchen mussten. Aber auch hier konnten wir Synergien mit anderen Baustellen auf dem Gelände nutzen und zum 1. September war das Fundament bereit für den Aufbau. Dieser konnte dann tatsächlich in der letzten Ferienwoche abgeschlossen werden.

23. August 2025

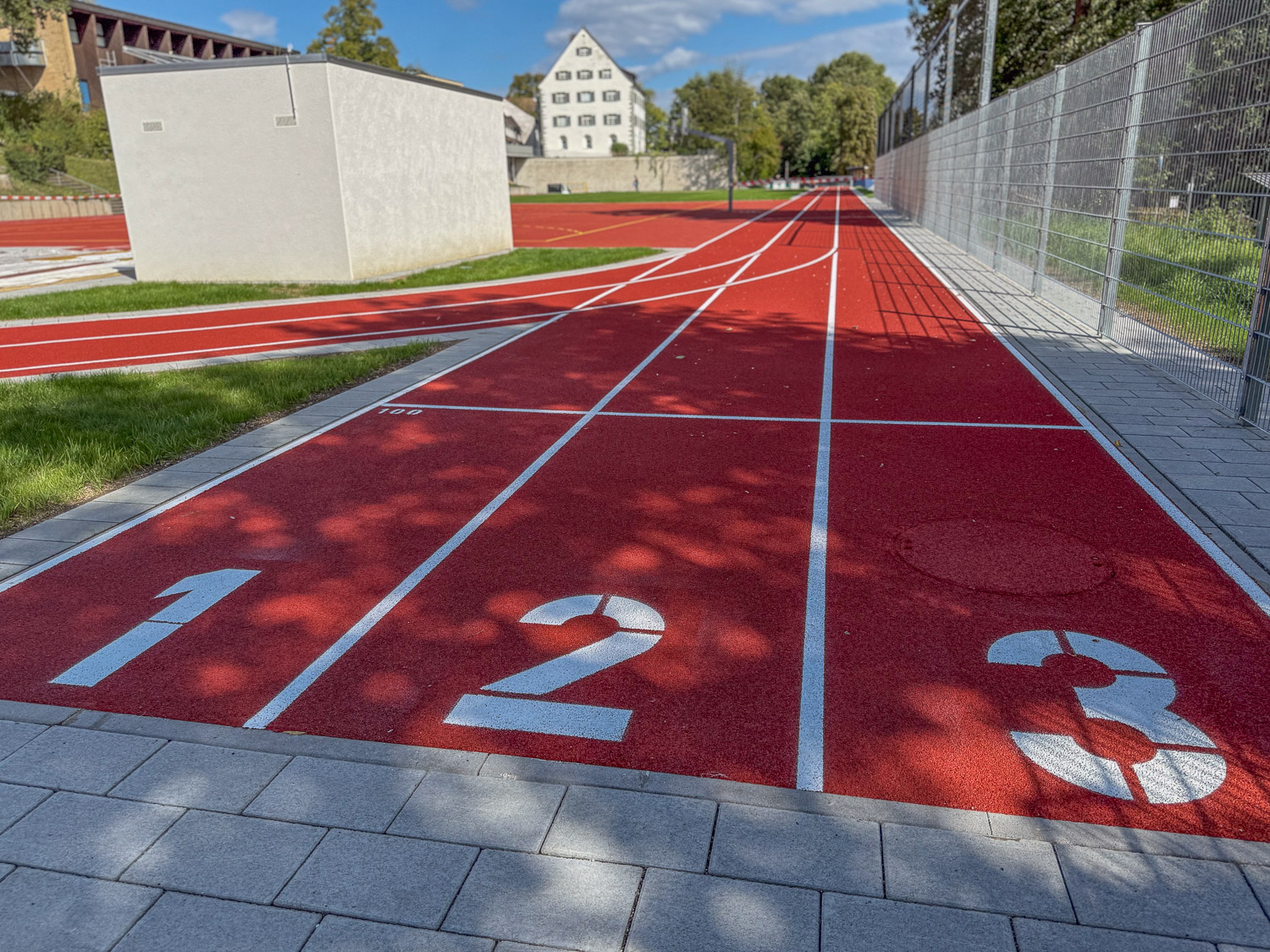

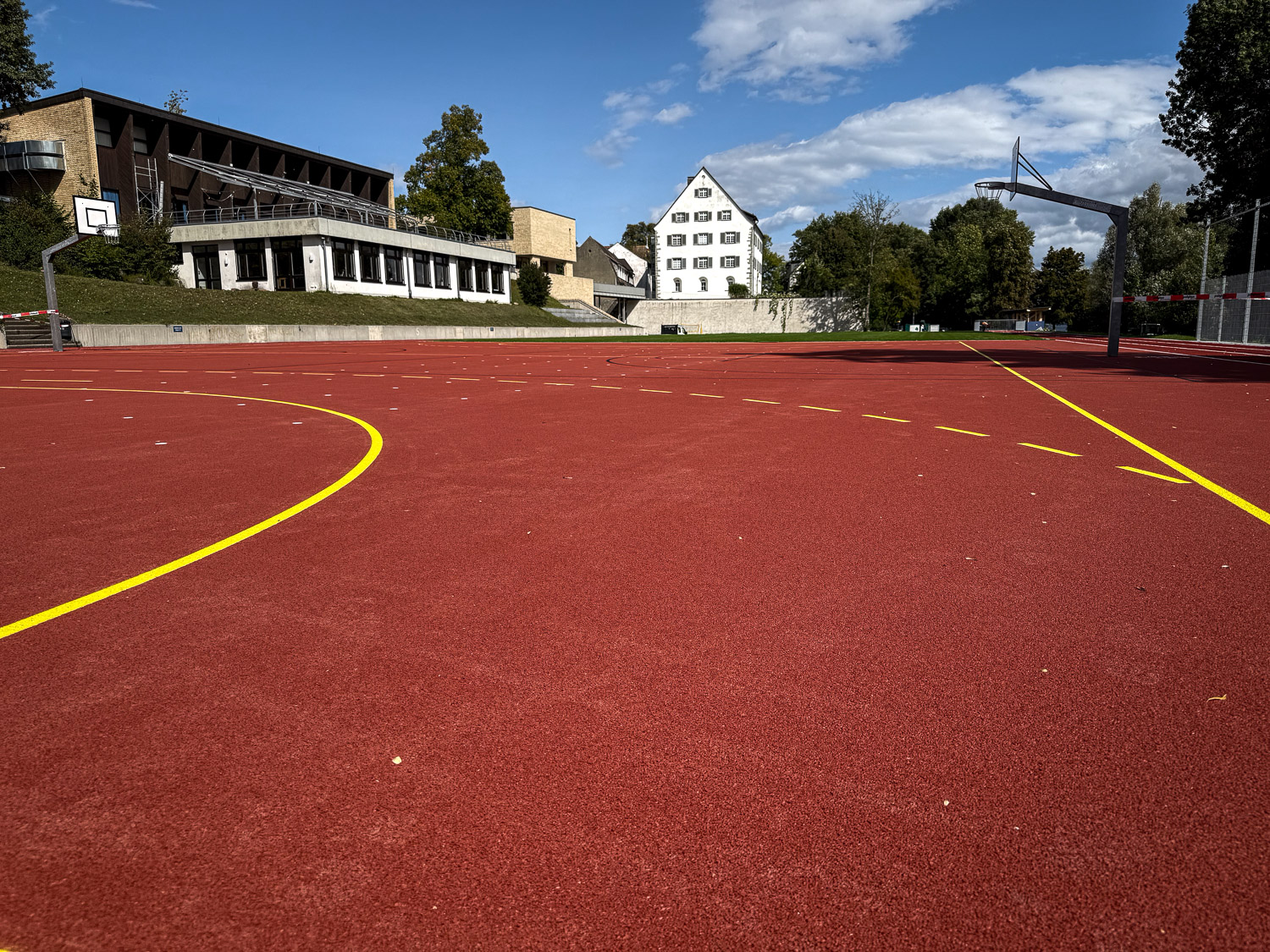

Der neue Tartanbelag ist da. Starke Regenfälle brachten nochmals eine kleine Zwangspause für die Belagsarbeiten, aber dann ging alles recht schnell. In den lezten Ferientagen mussten dann nur noch Restarbeiten erledigt werden.

07. August 2025

Hier soll er bald stehen: Der neue Boulderblock – ein neues Highlight für die ganze Schulgemeinde und für Besucher unseres Campusgeländes. Die Planungen sind bereits abgeschlossen, im nächsten Schritt wird hier das Fundament erstellt.

06. August 2025

Die Teerarbeiten sind komplett abgeschlossen. Jetzt fehlt nur noch der Belag für die Tartanbahn. Der Rasen hat seinen zweiten Schnitt erhalten und der Blick Richtung Schloss sieht jetzt schon mal richtig gut aus.

29. Juli 2025

Das unbeständige Wetter ist ideal für unseren Rasen – um das Wachstum zu fördern, wird er zum ersten Mal gemäht.

25. Juli 2025

Die Teermaschine ist da und die Großfläche wird zuerst geteert.

20. Juli 2025

Der Rasen zeigt die ersten grünen Hälmchen und die Laufbahn ist präpariert für den Teerbelag. Die Weitsprunganlage und die Flächen im westlichen Bereich sind komplett vorbereitet.

18. Juli 2025

Neuer Auslaufbereich für die Sprinter: In Zukunft müssen die Sprinter nicht mehr die Rampe runter, sondern dürfen ebenerdig auslaufen.

14. Juli 2025

Bald wird es wieder grün! Der Rasen ist eingesät und die Beregnungsanlage läuft.

30. Juni 2025

Am Rasenplatz ist jetzt alles für die Einsaat vorbereitet. Die Zohnen für die ersten Leichtathletik-Disziplinen werden ersichtlich – hier Kugelstoßen.

28. Juni 2025

Wo hier der Bagger steht, wird – wenn alles klappt – im Herbst der lang ersehnte Boulderblock stehen.

24. Juni 2025

Von der Mensaterrasse aus beobachten wir auch nach den Pfingstferien täglich den Fortschritt auf der Baustelle. Die zukünftige Rasenfläche ist jetzt mit feinem Rasensubstrat bedeckt.

06. Juni 2025

Randsteine, Randsteine, Randsteine – teilweise gebogen und teilweise mit Gummiauflage… Langsam kann man sich die Umrisse der einzelnen Anlagen vorstellen.

27. Mai 2025

Die Randsteine für den Rasenplatz sind gesetzt und die Drainagekanäle mit den eingelegten Rohren für die Bewässerungsanlage bereits mit Kies gefüllt.

16. April 2025

Auch in den Osterferien geht es weiter mit dem Sportplatzbau. Der Rasen ist mittlerweile abgetragen und ebenso der Untergrund der Laufbahnen.

10. April 2025

Die Fundamente für den Geräteschuppen wurden erstellt.

8. April 2025

Das Niveau des Sportplatzes wird eingemessen und die restlichen Basketballkörbe werden demontiert.

7. April 2025

Die Arbeiten zum Abziehen der Teerdecke beginnen.

2. April 2025

Es geht los: Die ersten Baufahrzeuge rollen an und am Nachmittag werden schon die ersten Meter der Tartanbahn abgezogen.
